CARTA RESPUESTA CDL.
A : CONSEJO DE DESARROLLO LOCAL
CESFAM SAN JOSÉ DE CHUCHUNCO
DE : PÍA FERNÁNDEZ-DÁVILA SEPÚLVEDA
DIRECTORA DIRECCIÓN ATENCIÓN PRIMARIA – SSMC.
MAT. : AVANCES ASOCIADOS A LA REPOSICIÓN DEL CESFAM S.J. DE CHUCHUNCO MAS LA
MITIGACIÓN EN PARQUE LO ERRAZURIZ, COMUNA DE ESTACIÓN CENTRAL.

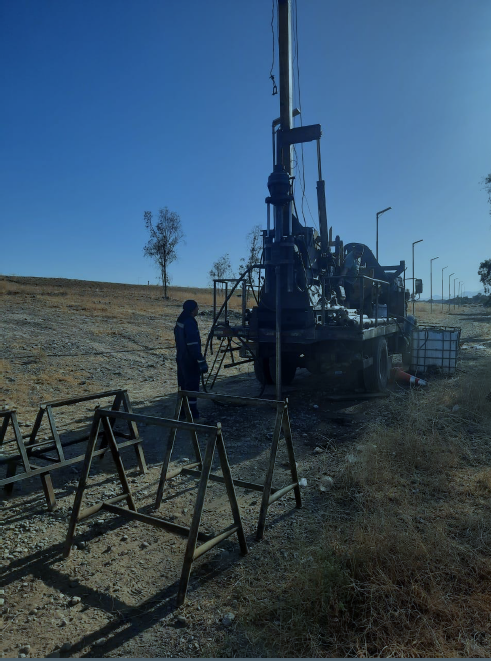

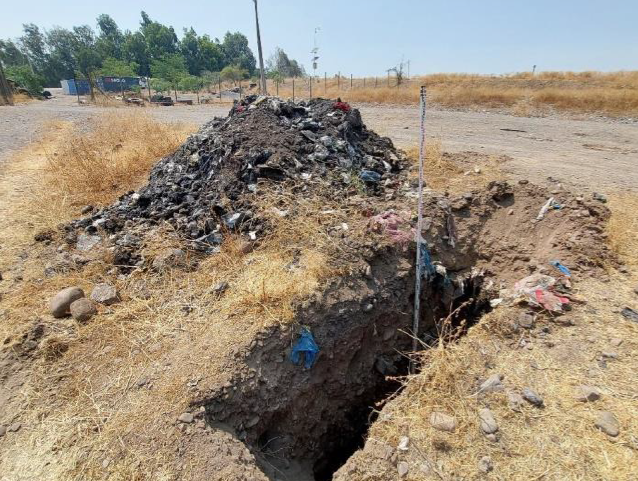

Imagen 1: Excavación llevada a cabo para la mecánica de suelos.
Por medio del presente se informa que SSMC ha comprometido profesionales y recursos, para gestionar todo lo necesario para poder concretar la Mitigación y Reposición del CESFAM San José de Chuchunco de acuerdo a los siguientes hitos que enmarcan el avance del proyecto.
PROCESOS EJECUTADOS.
➢
22.12.22: Firma de Comodato entre Gobierno Regional Metropolitano de Santiago y Servicio de Salud Metropolitano Central en Parque Lo Errazuriz.
➢
01.01.23: Reasignación de equipo técnico para dedicación exclusiva al proyecto, con la finalidad de recuperar tiempos asociados a la falta de un terreno para llevar a cabo el proyecto de mitigación (Arquitectura, Electricidad y Clima).
➢
09.03.23: Contratación de Mecánica de Suelo, certificada por laboratorio para que los especialistas puedan desarrollar las fundaciones que darán sustento al emplazamiento de la solución modular. Costo de Inversión $ 13.804.000 IVA Incluido.
Imagen 2: Equipamiento asociado a la ejecución de mecánica de suelos.

Imagen 3: Maquinaria de sondaje, perteneciente a la mecánica de suelo ejecutada.
El SSMC al no contar con especialistas de cálculo, sanitario y pavimentación, procede a la contratación de estos servicios para el desarrollo técnico del proyecto lo que incluye empalmes, uniones domiciliarias, rebajes de calzadas para accesos, más su respectiva tramitación ante los entes reguladores correspondientes (ENEL, SMAPA y SERVIU).
➢
07.04.23: Contratación de Ingeniero Calculista y Revisor independiente de Cálculo para el diseño de fundaciones y muros de contención que permitan el óptimo funcionamiento del dispositivo. Costo de Inversión $ 8.300.000 IVA Incluido.
➢
14.04.23: Contratación de Ingeniero Civil para desarrollar las especialidades de Pavimentación (Ext. E Int.), Proyecto Sanitario de Alcantarillado y Agua Potable más la evacuación de aguas lluvias. Costo de Inversión $ 5.828.854 IVA Incluido.
CRONOGRAMA DE AVANCE.
➢
17.04.23: Presentación de antecedentes ante revisor independiente de arquitectura para el ingreso ante la Dirección de Obras Municipales (DOM) de la I. Municipalidad de Estación Central, con la finalidad de contar con el Permiso de Edificación.
➢

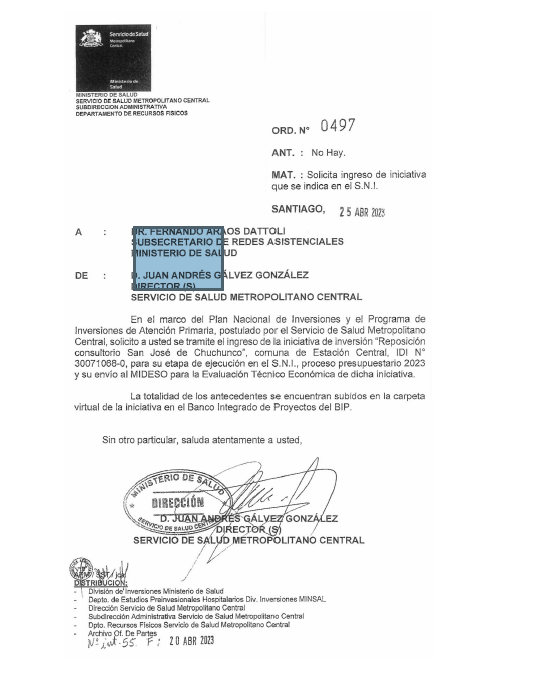

25.04.23: Mediante el Ord. N° 0497 se efectúa el ingreso del resumen ejecutivo para contar con RS de Ejecución del proyecto ante el ministerio (Doc. Adjunto).
➢
19.05.23: En base a las observaciones emitidas por el revisor independiente, se envían las correcciones tanto planimétricas, de cálculo y de la documentación complementaria de la carpeta que conforma la solicitud del permiso de edificación.
➢
11.06.23: El revisor independiente de Arquitectura emite el informe favorable del proyecto, validando los antecedentes para el respectivo proceso de firmas e ingreso a la DOM.
➢

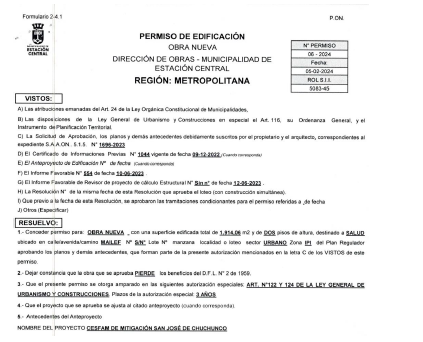

14.06.23: se ingresa expediente a la Dirección de Obras de la I. Municipalidad de Estación Central, para contar con permiso de edificación para la solución modular (CESFAM de Mitigación).
* Actualmente el expediente se encuentra en revisión por parte de la DOM, con un plazo de 15 días hábiles para emitir las observaciones asociadas al proyecto u otorgarnos el respectivo permiso de edificación para obra nueva que nos permita dar curso a las obras civiles (Etapa 1).

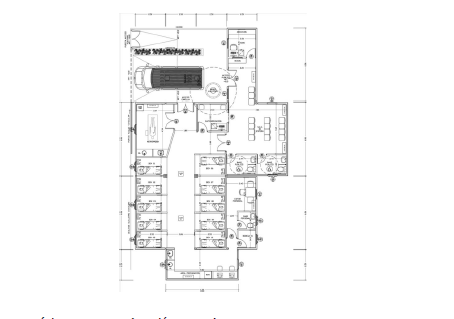

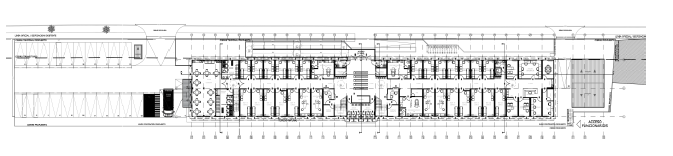

Planimetría Nivel 1 (Solución Modular).
Planimetría Nivel 2 (Solución Modular).

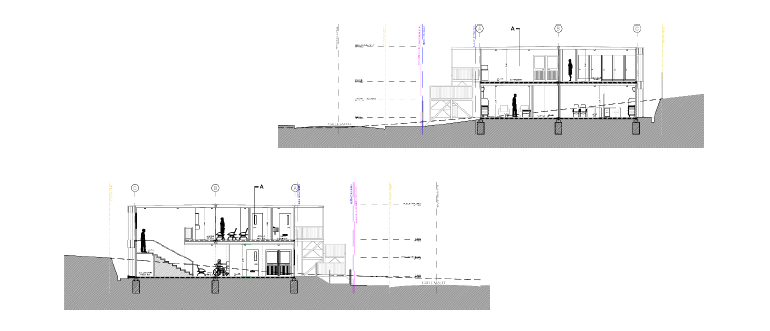

Elevaciones del Proyecto (Solución Modular). Cortes

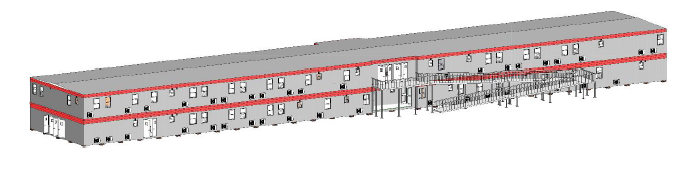

Axonométrica del Proyecto (Solución Modular).

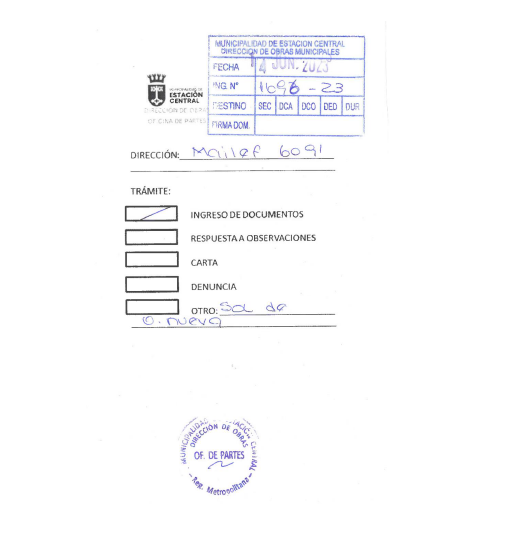

Se adjunta comprobante de Ingreso para permiso de Obra Nueva de fecha 14.06.23 CESFAM Mitigación San José de Chuchunco en Parque Lo Errazuriz, ubicado en Calle Mailef #6091, comuna de Estación Central
El equipo de profesionales del Depto. de Recursos Físicos del Servicio de Salud Metropolitano Central, se encuentra elaborando los antecedentes técnicos para la licitación del proyecto de contingencia, correspondiente a las Obras Civiles (Etapa 1), para posteriormente dar curso al proceso licitatorio de Infraestructura asociado a containers (Etapa 2).

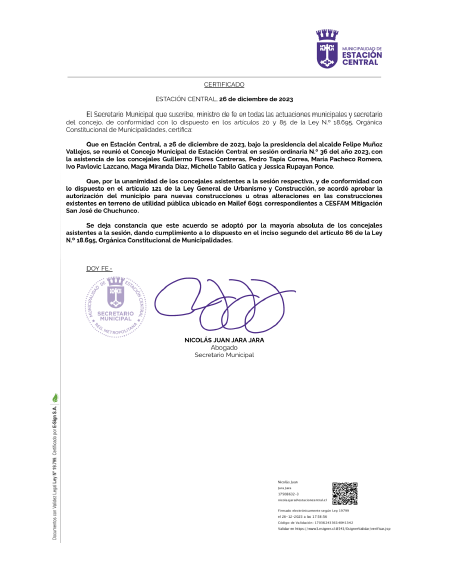

➢26.12.23: La DOM presenta el proyecto ante el Concejo Municipal, el cual revisa los antecedentes del expediente 1696-23 aprobándolo unánimemente.
➢08.01.24: Se emite el cálculo de derechos municipales que permite pagar a la Tesorería Municipal de Estación Central la obtención del permiso de edificación.

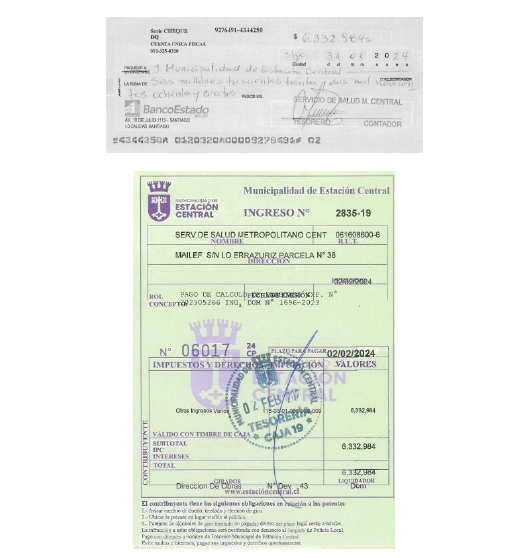

➢02.02.24: El Servicio de Salud Metropolitano Central (SSMC), tras la tramitación administrativa interna correspondiente efectúa el pago de derechos para la obtención del permiso de edificación.
Con
Con fecha 05.12.23 se le presenta al Consejo de Desarrollo Local en dependencias del CESFAM San José de Chuchunco los avances y compromisos para llevar a cabo la reposición del dispositivo, con la finalidad de mantenerlos informados respecto al proceso.

➢06.06.24: Es Recomendada Satisfactoriamente (RS) la carpeta del proyecto de Reposición del CESFAM + SAR por parte del MIDESO, lo que nos otorga financiamiento (Link para documento completo)
A solicitud de la Dirección de Atención Primaria (DAP) se procede a evaluar el traslado del Servicio de Atención Primaria de Urgencia (SAPU) al CECOSF Villa Francia, ubicado en calle Las Estepas #1217; considerando la siguiente distribución.
Planta General (Solución Modular).
Axonométrica del Proyecto (Solución Modular).

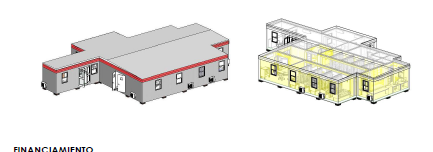

FINANCIAMIENTO.
Cabe destacar que el financiamiento tanto de la contingencia más el SAPU y la reposición del CESFAM, debe llevarse a cabo de forma simultánea en MIDESO, este proceso ya se ingresó al organismo pertinente a través del conducto regular que es desde el Ministerio, dando ellos la indicación mediante ordinario, para comenzar el proceso de revisión. Una vez obtenido el financiamiento se puede proceder a la ejecución de ambos proyectos.

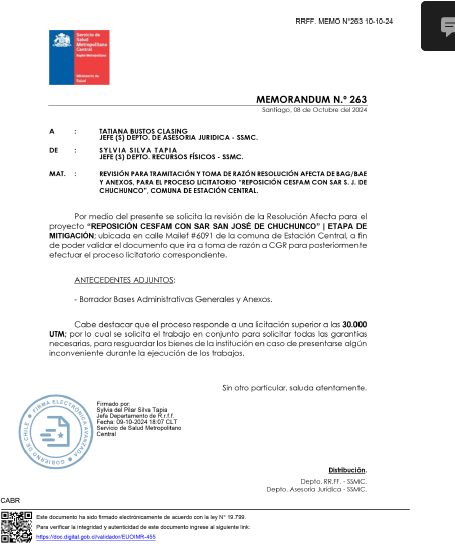

➢ 08.10.24: Se deriva desde el Depto. de RR.FF. al Depto. de Asesoría Jurídica la revisión de BAG para que estas sean visadas y enviadas a Toma de Razón a la CGR.
PROCESOS A EJECUTAR.
➢ (Etapa 1): Desarrollo de especialidades para la licitación de obras civiles.
➢ (Etapa 2): Preparación de antecedentes para licitar infraestructura.
•
Una vez efectuado el traslado del dispositivo actual al CESFAM de Contingencia más el SAPU (solución modular), se dará inicio al proceso licitatorio para la reposición del CESFAM más SAR San José de Chuchunco (Etapa 3).
ANEXO: PROGRAMACIÓN MITIGACIÓN Y REPOSICIÓN CESFAM SAN JOSÉ DE CHUCHUNCO.
La planificación responde a un trabajo claro que da respuesta a la priorización del proyecto, de acuerdo a los compromisos establecidos con los funcionarios del CESFAM S.J. de Chuchunco como a su vez con el Consejo de Desarrollo Local (CDL), por tanto, se agradece tener en cuenta los avances logrados desde la firma del comodato y tener en consideración los siguientes puntos para el avance de los trabajos.
➢ Carta Gantt proyectada considerando plazos expeditos respecto a la Toma de Razón tanto en bases y adjudicación en Contraloría General de la República.
➢ Planificación no considera procesos desiertos o inadmisibles respecto a la adjudicación de la licitación asociada a la Mitigación del CESFAM S.J. Chuchunco.
RESPECTO A LA REPOSICIÓN
Actualmente, el proceso de diseño de arquitectura, más diseño de especialidades está completo; el proyecto dispone de su permiso de edificación vigente, contemplándose todas las prestaciones que brinda actualmente el CESFAM, incorporando además un SAR (Servicio de Alta Resolutividad) el cual cuenta con un equipo de RX Osteopulmonar entre sus prestaciones más importantes, adjuntándose las siguientes imágenes

Imagen 4: Render donde se observa el SAR como el CESFAM, con accesos diferenciados.

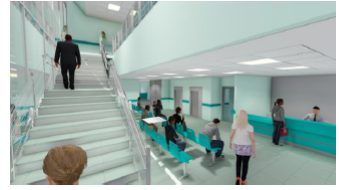

Imagen 5: Render que muestra la escala principal interior de acceso al 2° piso.
Imagen 6: Render que muestra el sector de estacionamiento para funcionarios

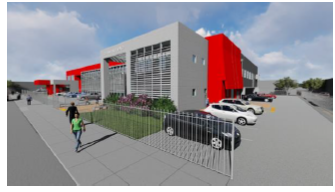

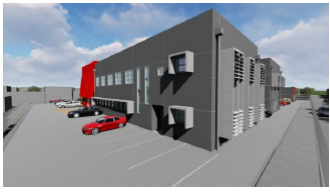

Imagen 7: Render exterior que muestra la fachada principal del nuevo CESFAM.
Imagen 8: Render que enmarca el acceso peatonal al nuevo dispositivo de salud.
CONCLUSIÓN
Tomando en cuenta la formalización del terreno en comodato para la contingencia con fecha 22.10.2022, el cual nos permite poder comprometer inversión en un terreno que no formaba parte de nuestra glosa, y en base a los antecedentes expuestos; se trasparentan los avances que actualmente se encuentran en curso, con un flujo óptimo para concretar el proyecto, pensando en poder llevar a cabo la Mitigación del CESFAM S.J. de Chuchunco a partir del 2025.
Sin otro particular, saluda atentamente.
